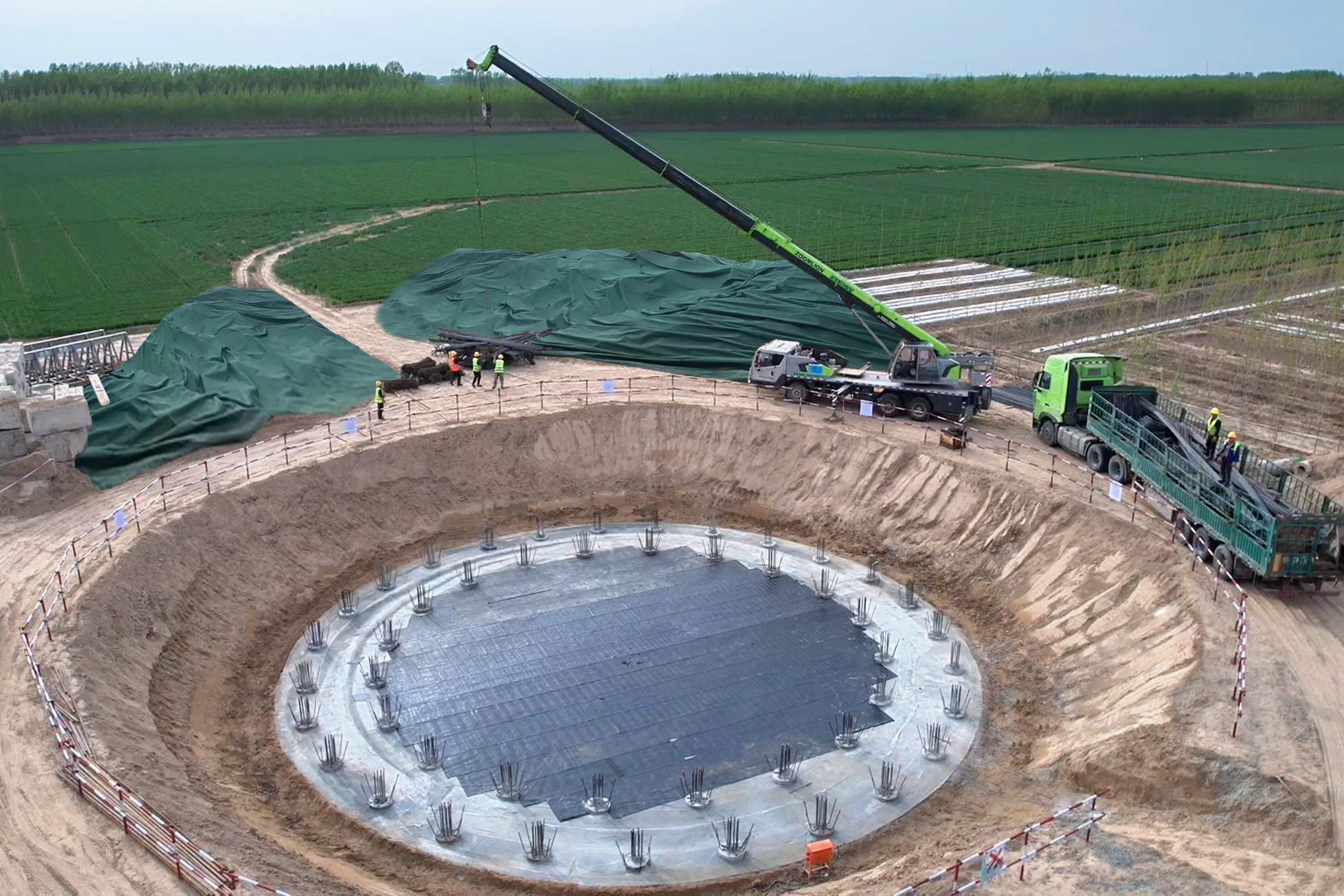

近日,四公司山东区域经理部聊城集中式陆上风电项目基础施工取得阶段性进展,G46-TZ点位顺利完成基坑开挖及垫层浇筑作业,标志着该点位正式转入基础环安装及承台浇筑阶段,为后续风机吊装奠定重要基础。
项目共设计安装33台风机,目前7个工作面同步施工,其中2个工作面进入基础施工阶段,其余工作面正全力开展桩基施工,整体进度符合预期目标。(作者:项目党群干事 李艳杰;审核:朱婉)
