项目效果图
滂沱汗似铄,微靡风如汤,炎炎夏日,张家口中联数据中心项目施工现场,建设者们干劲十足,描绘出一幅绚丽多彩的劳动画面。以“开局即决战,起步即冲刺”姿态,全力打响“履约攻坚”之战,9天完成土方开挖约3.5万方,浇筑170根基础柱及承台,6月份完成产值位列河北分公司前茅。下面,让我们领略他们的速度!
资源组织,丝毫不怠慢
5月25日接到拟建任务后,河北分公司立即成立拟派团队,项目团队迅速行动,5月26日项目经理杨文超即带领班子成员到现场进行勘查。为完成各项资源组织,保障项目最快最省开始施工,项目团队奋力挥动“三板斧”,协同发力。第一板斧借篷使风,积极借助公司、分公司资源力量,在优质资源库中优中选优;第二板斧货比三家,切实推进地缘考察,比选北京、廊坊、张家口、石家庄以及当地多家分包资源,通过实地考察、面试考察等,综合评比,选择优质队伍;第三板斧合纵连横,积极对接正在组织资源的大兴某项目,共享资源,互通有无,利用两个项目的合力进行分包考察及询价,为队伍招标选优做足充分准备。

施工现场
经过合理“强内功”,挥动“三板斧,”正式“劈”出了施工的前进“道路”。5月30日,建设方通知项目可以进场,6月5日发出开工令,当天,项目团队全部集结完毕,施工现场立即机器轰鸣,正式吹响了大干快上的号角。此过程仅用12天,项目团队即完成跑步进场,杨文超表示:“那段时间,为了将各种资源组织到位,进场一个月的时间里频繁往返石家庄、张家口、北京之间,开车跑了6000多公里”,日均200公里的路途,生动诠释了“河北速度”。
克服困难,丝毫不退缩
施工伊始,项目就面临了四个难关,全体员工团结奋战、务实创新,破逆境、开新局,攻克重重关卡,实现了施工加速度。
钎探关。项目建设所在地的土层为软石层,地勘显示地基承载力达到250兆帕,满足设计200兆帕的要求,可以直接进入下道工序。但为了排除古墓、枯井存在的影响,质检站临时要求项目进行全面钎探。这项工作原本不在计划时间内,为最快速度完成,项目组织资源调动8个钎探机,用柴油机自发电克服无临电困难,24小时昼夜施工,换人不停机,最终3天2夜完成3080个点位钎探,顺利通过质检站验收,为后续施工铺平了道路。
下雨关。6月正值当地雨季,下雨13天,为避免下雨对工程进度的影响,项目制定机动上班制度,雨来及时避,雨停立马干,同时落实夜间值班制度,工程部24小时轮流值班,督促指导施工,将雨天落下的进度赶回来。抢晴天、战雨天、保生产,争分夺秒,抢抓项目施工进度,成为了项目的真实写照。
夜施关。项目进驻后组织工人夜间施工时,因为当地人没有加班的习惯,一到天黑便收工下班,这简直给正激情昂扬的项目团队浇了一盆冷水。思想转变是关键,项目团队聚焦思想工作,分头和各班组负责人、搅拌站、机械单位“谈心谈话”,晓之以情,动之以理。同时项目团队以安全生产为根本,做足做细安全生产举措,最终在项目团队的一再坚持和努力下,各单位同意组织夜间施工,项目不仅和分包建立了良好的互动,还培养了深厚的感情,这在当地也开了先例。

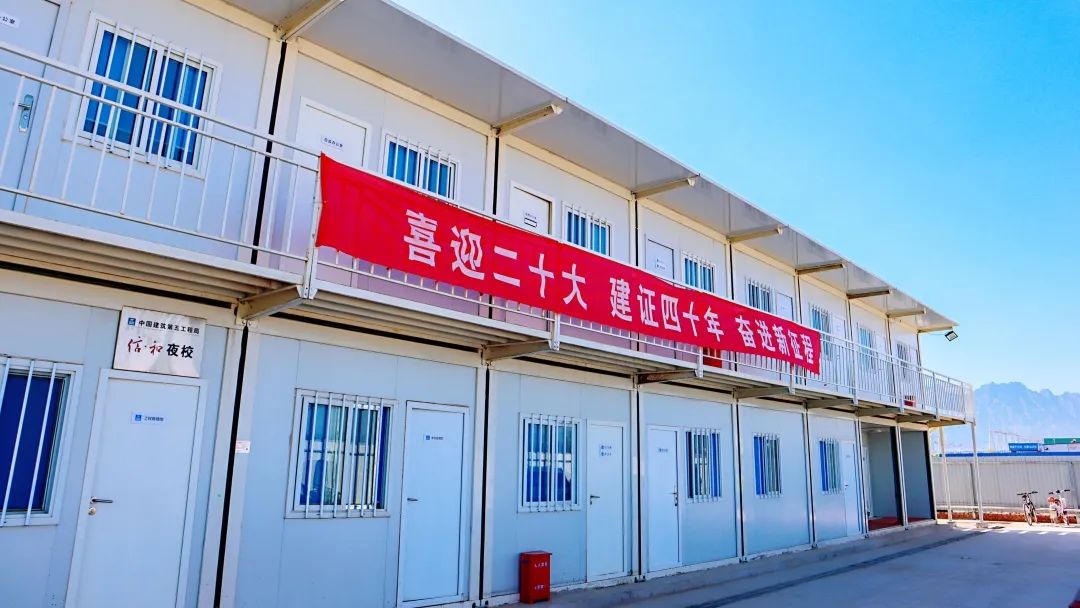

新建办公区
临建关。项目团队跑步进场,租住在附近市政施工队遗留下的板房,采购材料,自己动手,修缮一新。同时,项目积极对接中心库房及其他项目,快速调拨板房及办公设施,通宵达旦进行临建施工,最终通过12天的努力,顺利攻克临建难关,搬进新建办公区。为贯彻落实“厉行节约 勤俭办企”工作部署,项目团队精简办公室配置,将临建选在一、二期中间位置,不会因二期工程进行拆改。同时利用现场土方开挖的卵石,因地制宜,用于临建道路硬化,提高了资源利用率。
过程监督,丝毫不松懈
项目自开工以来就严抓质量,为确保工程建设一次成优,积极压实主体责任,坚持各类问题抓早抓小,持续落实全过程监督。
项目团队依据现场实际情况,制定合理的流水施工方案。基础柱施工中,在配模之前就严格要求工人对每块模板进行标注,明确正反面。在模板安装过程中,施工员、工长更是全程指导监督,对已完成安装的模板针对尺寸、标高、拼缝、脱模剂等方面进行严格检验,有问题及时修正。不仅如此,拆模时为将对模板损坏率降到最低,在保证砼强度前提下,严控拆模顺序。模板周转倒运中保证轻拿轻放,同时及时进行板面清理工作,趁板面潮湿容易清理,要求工人用扁铲刀、钢丝刷等工具,清除板面粘附的混凝土或隔离剂残渣,擦净后,涂刷新的隔离剂,保证二次使用。

混凝土养护
在砼养护阶段,项目团队更是做足功夫,根据天气情况以及标准规范,给工人排好值班表,安排专人进行混凝土养护工作,现场设置简易记录本,每天定时记录每次养护时间及养护人。技术质量部经理孔令君为了确保混凝土养护到位,坚持每天现场巡查;还建立了养护专项微信群,及时督促提醒,确保砼养护到位,保障砼成型质量。
此外,项目采用小班组施工模式,管理人员与班组直接对接,这对项目团队的专业素养、施工经验提出考验,为有效提升现场管理的精细化水平,保证现场施工的快速推进,项目积极引进经验丰富的老员工,以老带新,同时开设夜校,组织员工学规范、谈经验,以学促干,整体提升团队专业素养,更好的应用到现场施工管理当中去,也为公司发展培养了更多的专业人才。
项目团队以精品工程为目标,以规范标准为依据,用客观数据说话,坚持分部、分项检验,截至目前,项目各项工序验收一次通过率达到96%,为促进优质履约奠定坚实的基础。
张家口中联数据中心项目以“拼”的状态、“抢”的节奏、“稳”的步伐,不怠慢、不退缩、不松懈,全力冲刺。

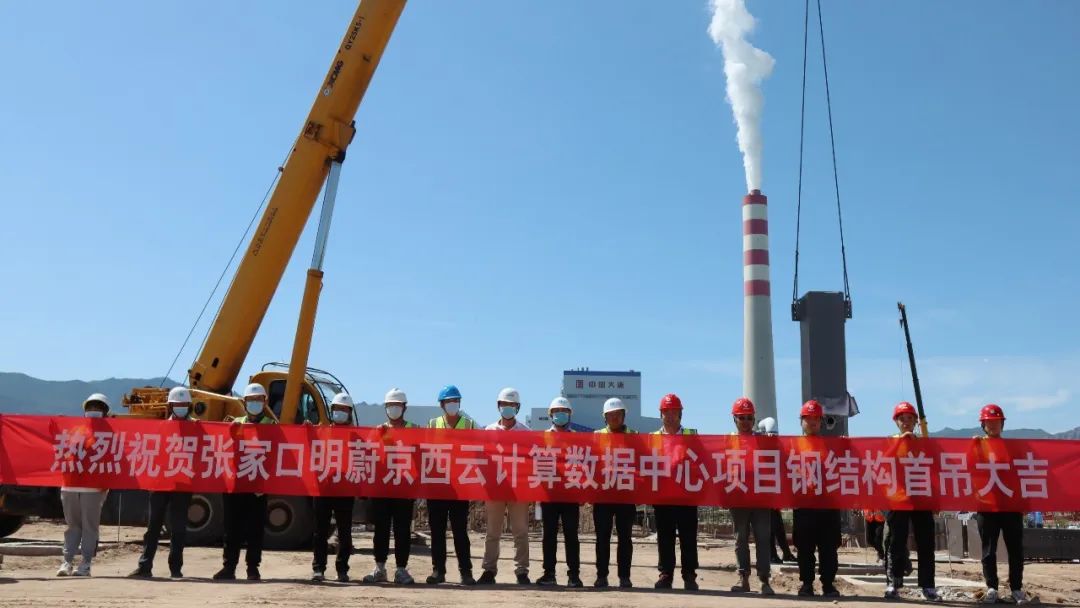

钢结构首吊现场
截至目前,一号楼、二号楼回填已基本完成,首节钢柱正在紧张安装中。项目全体员工将继续落实“快”字当头、“干”字为先、“严”字监督,拼闯争先,再掀施工大干热潮,在优质履约道路上谱写新章。(陈美玲、张忠岩、孔令君)
