【“疫”往无前】五局山东援建邹平方舱隔离点纪实

发布日期:2022-04-22
【字体:打印


援建工作动员部署会现场


施工前核酸


现场部署

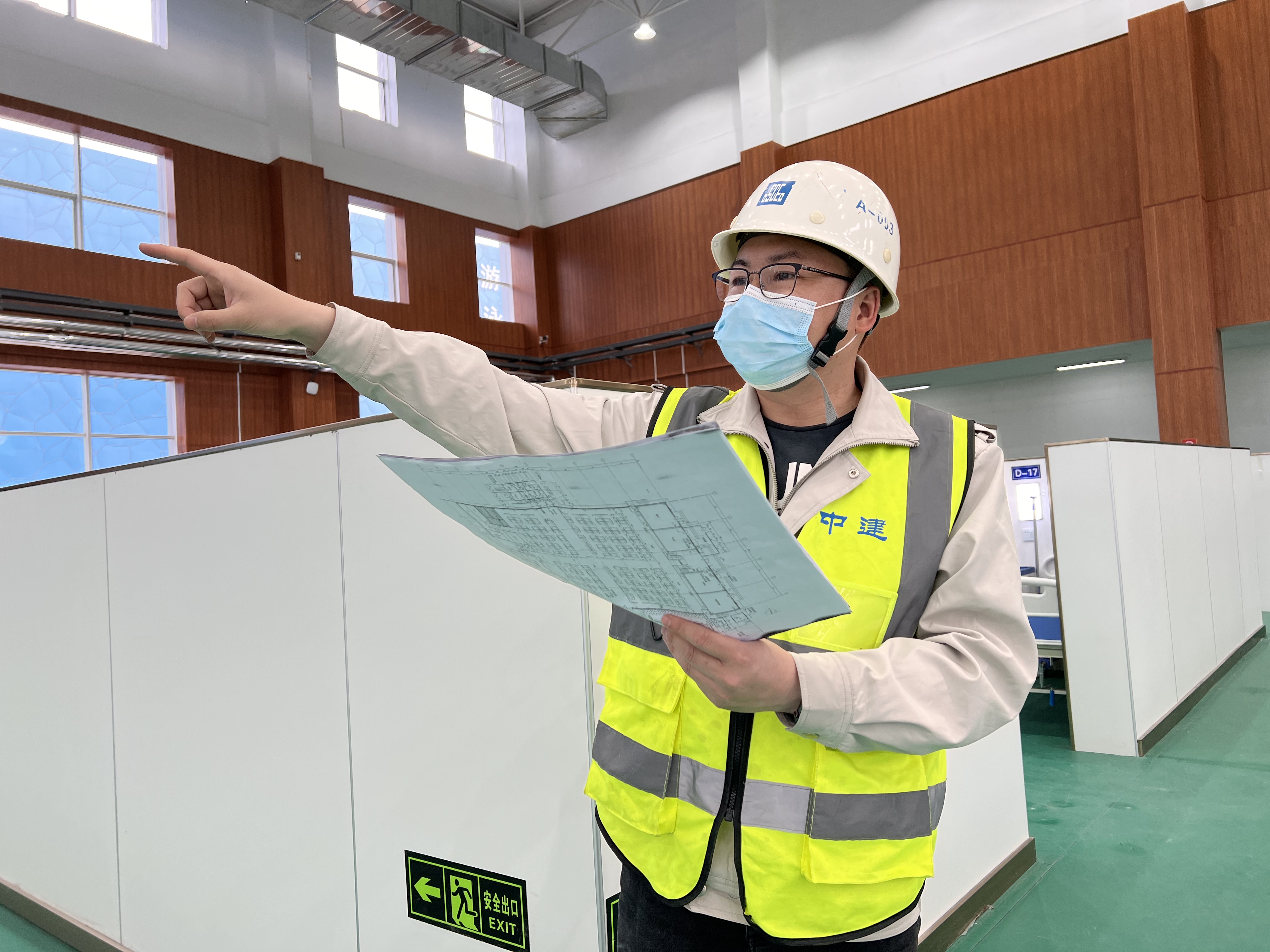

现场指挥


现场施工

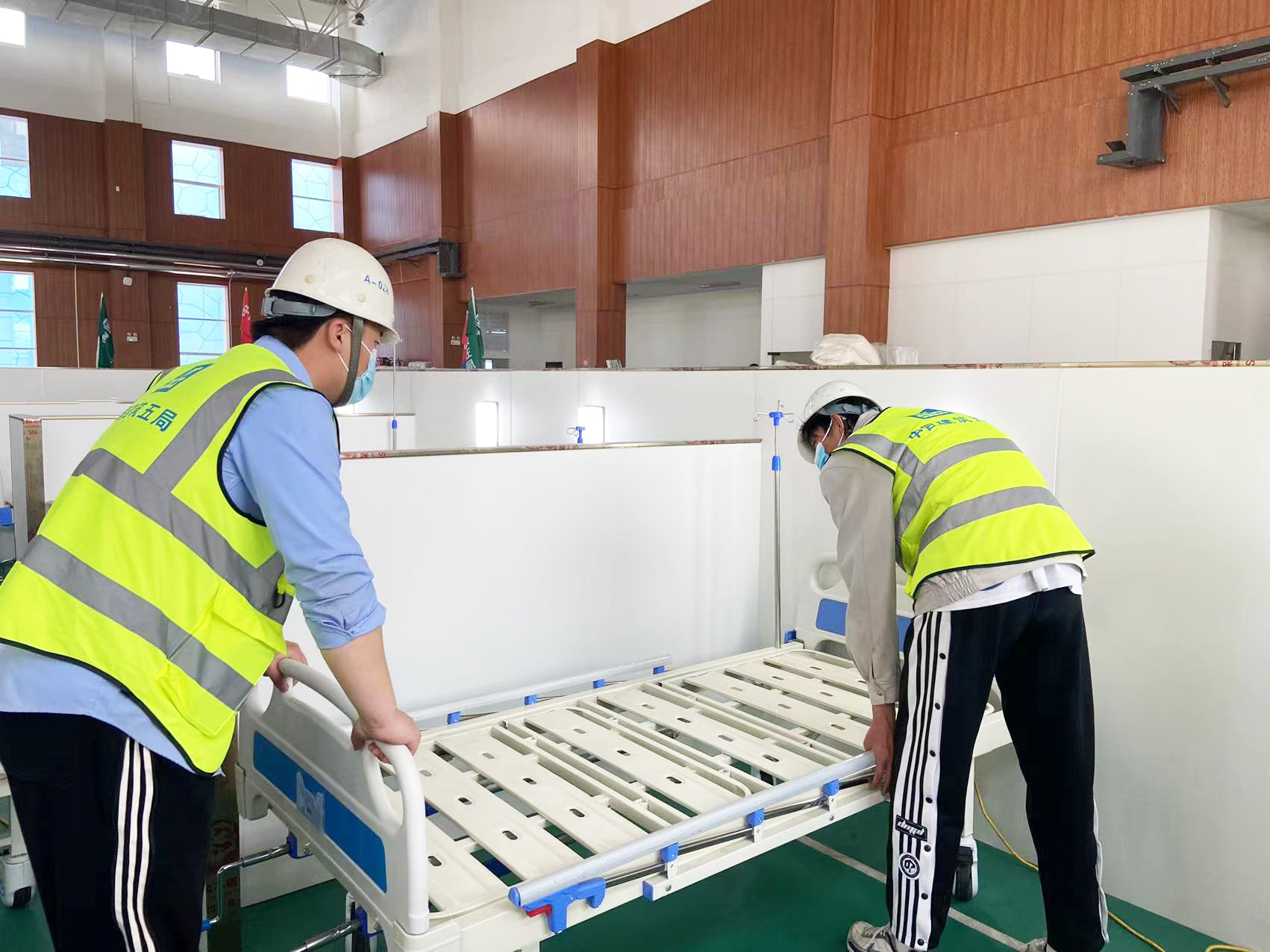

床位规整


方舱内部

全力以赴、抢建“生命方舟”勠力同心、守护“生命之光”为全面打赢疫情防控阻击战,中建五局山东公司在接到援建邹平方舱隔离点任务后高度重视、积极部署,山东公司邹平市人民医院项目主动请缨、尽锐出战,正式拉开了邹平方舱隔离点建设的序幕

快!火速集结

面对时间紧任务重、物资紧缺等重重困难接到通知后,山东公司就近组织邹平市人民医院项目加紧筹集人力、物料项目立即召开援建工作动员部署会人员分工、资源调配、现场防疫等重点工作进行具体部署“时间就是生命,我是党员,我上!”“算我一个,我也一起!!”会上,项目10名骨干员工+50名工友在请战书上纷纷签字并按下红手印迅速组建中建五局山东公司“援建突击队”他们带着使命、载着希望火速奔赴邹平市明集镇体育馆

难!多重保障

由于新冠疫情迅速蔓延邹平市实行全区域封闭式管理材料、机械物资协调进场成为阶段性难题,面对这一情况“援建突击队”积极对接属地疫情防控指挥部、交通运输等相关部门快速办理防疫保障运输通行证为人、材、机进场开辟“绿色通道”同步“保障施工人员生命安全”为原则援建现场严格执行属地疫情防控有关要求通过每日环境检测、进出场物资消杀对现场施工人员核酸采样等举措切实做到闭环管理、实现“人物同防”为现场施工提供有力保障

强!设计引领

由于医疗需求较大“将体育馆改造成方舱如何实现利用率最大化?”这一问题随之而来援建设计小组针对“设计之难”通过方案比选、倒排工期节点BIM三维建模360漫游演示实现高效建设,有效节省工期2天在设计过程中,为保障医务人员安全内部增设消杀缓冲通道、开关联动门保证污染区与洁净区达到绝对分离同时通过在出口增设洁净区、外部增设污水收集装置等杜绝空气传播切实实现设计优化确保快速适应改造需要

建!分秒必争

由于隔离点选址在体育馆内部导致纵向工作面十分受限,面对这一难题援建队伍坚持“边施工、边优化”在施工过程中融入EPC医院项目建造理念同步利用快速建造技术进行分班组施工、多工序穿插、“流水线”作业全面开启24小时昼夜鏖战模式

白日,机器轰鸣、人声鼎沸夜晚,灯光如昼、焊花闪烁援建现场,大家争分夺秒与时间赛跑8小时完成道路硬化、新增大门安装施工12小时完成外部污水设施处理16小时完成无障碍通道、消杀缓冲区施工24小时完成基础设施搭建、新风空气调节......60余名施工人员10天完成邹平方舱隔离点建设与交付五局山东再次跑出援建“加速度”!(陈培培)
