海外飞鸿 | 三公司西南公司锡尔河燃气发电站项目:链接“绿色动脉”打造新能源电站

发布日期:2023-07-17
【字体:打印

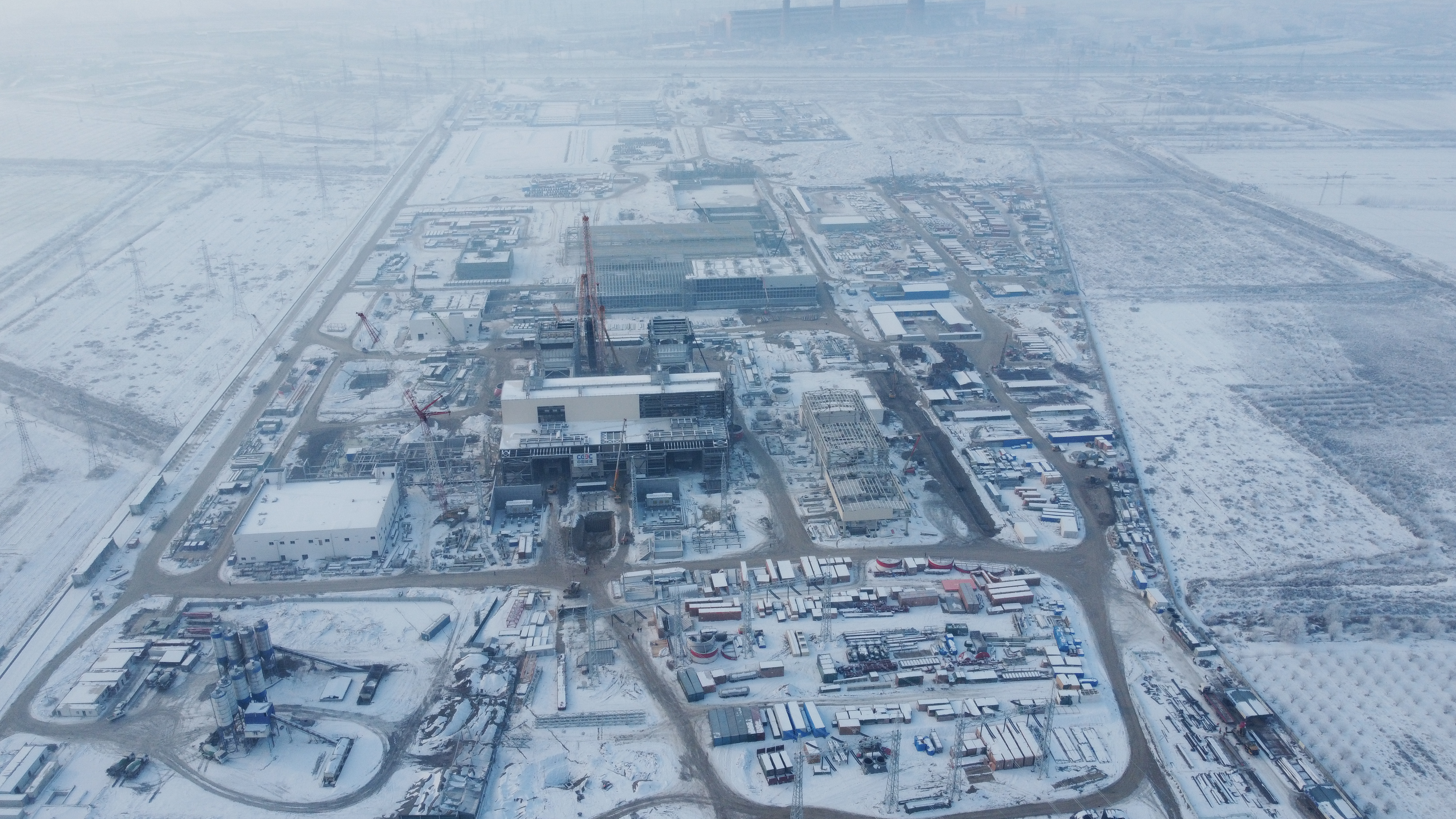

项目冬季实拍图

项目夏季实拍图

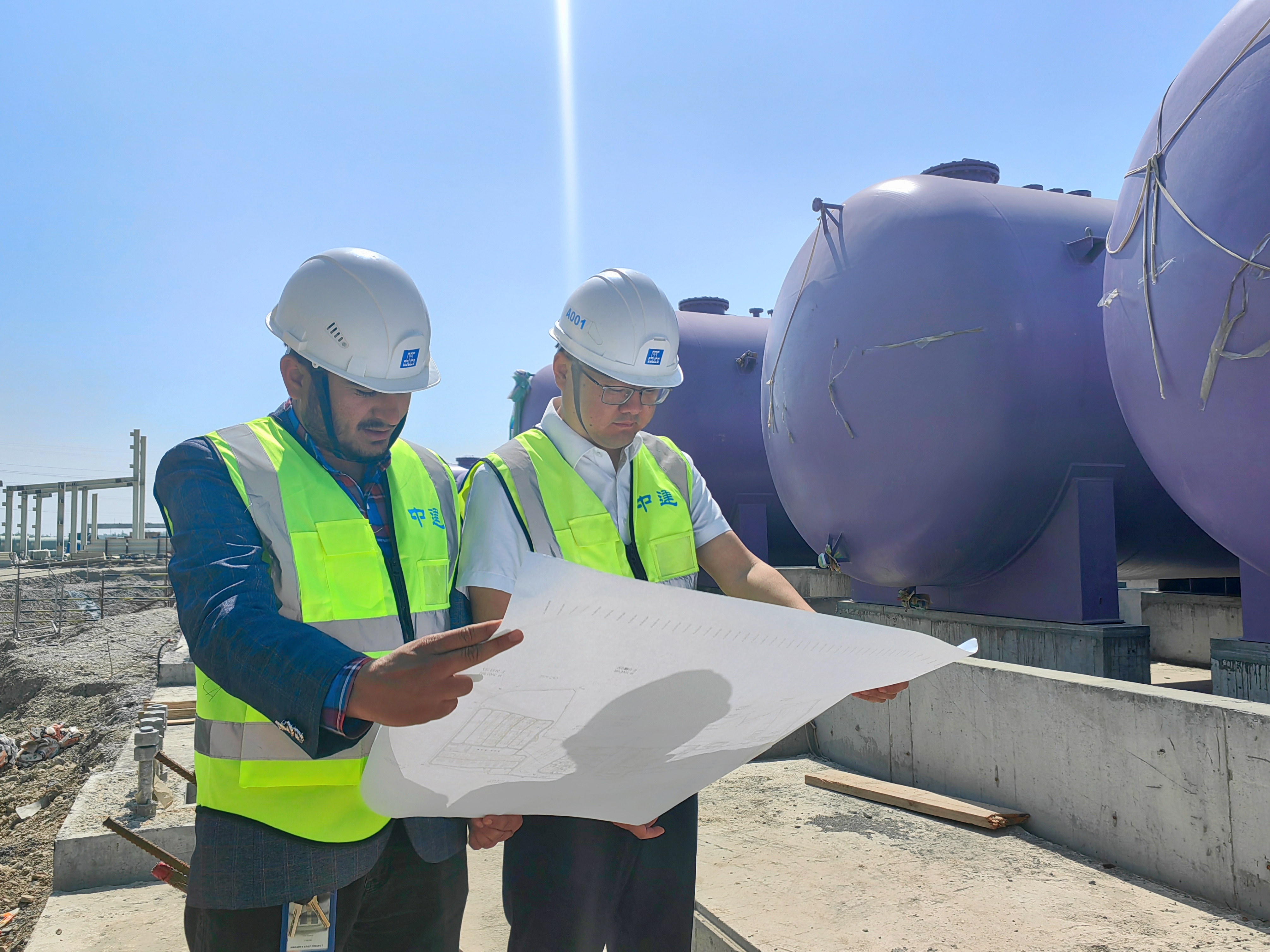

现场管理图

项目端午手工

时维七月,序属三伏。锡尔河畔的皑皑白雪已消融半年有余,烈日把这一片施工现场照得明晃晃。在位于乌兹别克斯坦锡尔河州希林县城以西5公里的1500MW燃气联合循环电站项目,不同气候交相辉映,每一束阳光、每一片雪花诉说着发生在这里的一切,悄然“建”证了一个关于“中国力量在中亚”的故事。

锡尔河畔朝阳东升,全球最先进的9H级燃机项目,乌兹别克斯坦首个IPP项目、最大的电站工程将绿色电力的希望送往千家万户。参与1500MW燃气联合循环电站建设的五局人不会忘记经历过的高温停电、严寒停暖的日子,“那里最热的时候是40摄氏度,最冷的时候是零下30摄氏度。”

乌兹别克斯坦的发电机组大多是前苏联时期建设的,目前不少电厂投运已超过30年,三成以上的机组已超过设计寿命却仍在工作。另外,乌兹别克斯坦电网效率较低,平均技术损耗率超过14%。设备老化、年久失修、效率低下,导致故障频发。《南方周末》“乌国停电记”中就曾描写到“户外40多度的高温,酒店房间的灯光悉数熄灭,空调运转的轻微声响戛然而止”,在乌兹别克斯坦,停电是很常有的事。2014年,巴西世界杯亚洲区预选赛中,乌兹塔什干体育场馆内突发停电,赛事不得不中断。不稳定的供电,小则困扰城镇居民,大则威胁国家运行,加快建设新型电力系统,保障通道稳定运行、电力可靠供应迫在眉睫。

2021年7月,由8名三公司的建设者组成的海外团队远赴乌兹别克斯坦,参与锡尔河1500MW燃气联合循环电站建设。项目负责人陈宗平介绍道:“这是调整乌兹别克斯坦能源结构,提高电力产能的重要工程,能够参与其中我们倍感责任重大、使命光荣”。

项目主要分为发电站辅助设施区域、取水区域、主厂房区域三个区域,建设内容为一座联合循环燃机电站,包括两台M701JAC和余热锅炉、一台汽轮发电机组及配套辅助系统。作为当地“一号工程”、乌兹别克斯坦政府吸引外资投资开发的首个IPP项目,项目采用目前世界上燃烧温度最高、单体功率最大、效率最高的燃气轮机和“废水零排放”设计方案,是世界领先高效的绿色节能环保工程。项目建成后,每天可向当地电网提供3600万余度电,充分满足锡尔河、布哈拉、撒马尔罕三大洲的用电需求,惠及乌兹别克斯坦百万民众。

2021年至今,两年时间里,项目团队克服了疫情反复、高温极寒、缺水缺电、资源短缺、沙尘暴等诸多不利影响,将一张蓝图干到底,一步步把发电站建设从“施工图”变成“实景图”。除了为乌兹别克斯坦输出优质产能、注入新活力外,五局的建设者们坚持以人民为中心的发展思想,聚焦消除贫困、增加就业、改善民生的重大任务,传播先进的劳动技能,为当地提供就业岗位百余个。“我们不仅要走出去,更要走进去,让共建‘一带一路’成果更好惠及全体人民”,这是大家对干好海外项目的理解。

疫情之下,五局建设者攻坚克难、进击海外

2021年新冠肺炎疫情全球蔓延,国内疫情反弹压力犹存,国外疫情形势更不明朗,但他们这批“走出去”的中国建设者仍步履坚定、从未犹豫。1988年出生的陈宗平来海外工作已经快三年了,回想当初刚到乌兹别克斯坦的场景却记忆犹新。

“初来乍到,我们一下子感觉失去了光环。大家对中国建造、对中建五局是陌生的,在国内打个电话就能解决的事情,在这里却难如登天。”陈宗平举例,在国内如果遇到重大节点赶工期,一个小时内就能调集多家供应商,但在乌兹别克斯坦,又是疫情期间,需补足各项合同,支付100%的预付款,还要排队等待供货。

缺人手、缺资源、缺资金、缺防护,在这样的“四缺”困境下,锡尔河发电站项目的推进并不顺利,这让甲方和政府单位对履约深感担忧。“那时候我们有些年轻的同事干着都怀疑自己,晚上经常睡不着来找我谈心。”

当时项目刚进场三个月,面临三个重要的节点,4.6集控楼一层节点、5.5集控楼封顶节点和6.23水处理车间移交节点,距离最近的节点只有不到一个月的时间!没有退路、别无选择。陈宗平明白,这既是挑战也是扭转团队形象的机遇,我们要在限定的时间内解决问题,提振信心尤为重要。

“长路有险夷。”他鼓励年轻的项目团队,“中国建筑从来都是在战胜挑战中发展、成长、壮大的,我们代表的不是自己,是中国、是中国建设者的形象,三个履约节点,大家咬紧牙关,增强信心,啃下来就是胜利。”

信心源自哪里?洞察时与势,把握危与机,没有条件就创造条件!国外发电站项目的建设和国内有极大不同,为了区分设备用途、酸碱性条件、造型层高差异,只有“走出去、引进来”。有技术经验的老同志带领年轻同志“走出去”求学;项目班子“走出去”引进资源、协调事宜;综合办“走出去”买试纸、储备食物、准备药材……

一个月的时间,项目团队憋着一股劲,就这样不断“走出去、引进来”,从根本上扭转了项目团队意识上一度出现的被动局面,项目建设进程也越来越顺利。

“那时每个月产值都创新高,三个节点取得连续的胜利,甲方连续发了多封表扬信,我知道我们打了一场漂亮的翻身仗!”“敢打硬仗、能打胜仗”成为当地人对“中国建筑”的评价。“现在,我们说中国建筑的项目招供应商,大家纷纷响应,只需支付30%的预付款,还能优先安排发货。”

团队人员的信心问题解决了,技术问题接踵而至。

燃机单循环发电节点是“废水零排放”设计中的关键部分,为了顺利完成这个节点,项目团队已“鏖战”半年有余。当时正值冬季,取水口必须要在大雪来临前完成施工。如果不能按时完工,整个工期预计耽误超4个月,节点将严重推迟,这意味着留给项目团队的时间只有不到一个月!

取水口位于水流湍急的锡尔河内,河水流速达3.9米每秒,人工作业危险性大,且基坑深度达8.4米,开挖深度达8.9米,属于危险性较大的深基坑,施工空间又极其狭小。为了解决围堰问题,项目邀请上海大学教授进行深基坑围堰设计授课,经过专家论证,项目团队突破了乌兹别克斯坦传统土石围堰方式,创新选择了抗弯能力更强的TC型锁口钢管桩围堰方式,看似成功解决了这一问题。然而,项目团队跑遍了中亚市场,都没有找到符合标准的锁口钢管桩。

如何破局?从中国采购?运输时间超过10个月,无法实现履约。“那买不到成品,只能自己制造!”当机立断,项目团队成立技术攻坚小组,联系当地的钢构厂进行加工制作。经过3个月的设计、选材、焊接,制作了70根符合标准的直径为660+100mm的锁口钢管桩,首次在中亚地区自主实现了大直径锁口钢管桩围堰施工。后续,由于锡尔河水位急剧上升,项目被迫在12月底大雪来临之前完成主体结构浇筑,原本2个月的工期压缩至1个月,项目团队倒排工期、协同作战,一波三折终圆满,抢在2022年12月30日完成了主体结构混凝土的浇筑,这一里程碑节点的顺利实现完全超出了业主的预期,为后续项目的承接奠定了良好的基础。

一带一路,让更多人了解中国文化、支持中国建设

乌兹别克斯坦是中亚腹地的“内陆国”,是丝绸之路沿线的重要枢纽,也是“一带一路”向西延伸的必经之路。2022年9月,习近平总书记疫情后首次出访,目的地就定在乌兹别克斯坦。

“在保障后勤的队伍里,看到乌兹别克斯坦准备最高礼仪欢迎习主席,自豪感油然而生。”当天,项目翻译殷杰一行7人坐上大使馆提供的大巴到撒马尔罕国际机场。“当天的一项重要任务是运送行李,这是交给我们央企员工的重要任务,我们感到很荣幸。”

谈到习总书记访乌,锡尔河发电站的项目经理宗平直言,这让项目的“知名度”也大大提升。“以前招工人、引进供应商很难,当地人对项目不了解、不信任,来应征的很少,现在说到中国建筑,大家都很愿意合作,这样的改变发生在习总书记来访后”,陈宗平介绍道。

随着“一带一路”建设的深入推进,越来越多属地员工加入项目建设。陈宗平所在的项目聘请了12名属地员工,这支包含了4个国家、4个民族的项目团队正逐渐“融为一体”。为了让中乌员工合作更为紧密、感情连接更深,项目部采取了“师带徒,结对子”的方式,项目属地化管理日渐标准化、专业化。

99后“中国通”金泽跟着中国师傅潘小勇,从翻译成长为工程师。

一只脚踏入工程建设的“大门”,初次接触钢筋、模板、水泥量,这些陌生词汇让金泽有一些局促,于是项目部为他安排了一位施工经验丰富的“中国师傅”——潘小勇。在潘小勇的带领下,金泽开始熟悉工作流程,消除技术壁垒,提升专业知识。“师傅很严格,拿着图纸总会要我给出最准确的翻译,每个专业词汇都要来回琢磨好几遍。”在他的带领下,金泽的工作技能不断提升,对工作也更加自信了。慢慢的,“成为一名工程师”的梦想悄悄在金泽心里埋下了种子。被师傅潘小勇知道后,开始带领金泽全方位参与项目建设的各个流程,检验计划执行,参与业主、监理、总包的联合验收……经过一年时间的培养,金泽正式从一名翻译蜕变成为了一名工程助理。

同时,在海外项目中,多语言的支持是很重要的一部分,金泽在空闲时间会耐心教项目员工当地语言和传统。金泽常说,“潘小勇是团队中掌握当地语言最快的,如果翻译下班了,他就是团队的翻译。”虽然有点夸大其词,但这番肯定,也让潘小勇暗自开心。现在,他俩最大的梦想就是和大家一起赶快把发电站建设好,这项工程对乌兹别克斯坦意义重大,也关系到金泽这样普通百姓的生活。

沿着古丝绸之路到来的“陕西人”,中文是“母语”,更希望回到“中国家乡”。

阿知来自距离项目130公里的塔什干州乌尔塔夸尔夸克县东干村。如果只看外貌,绝对会把他当成一个中国人。其祖上为中国陕西人,150多年前,他的祖辈们沿着“古丝绸之路”来到乌兹别克斯坦并在此定居。在阿知所在的村落里,有数百人都是150多年前迁徙到乌兹别克斯坦的先辈的后代,他们在这里繁衍生息。虽然已经在乌兹别克斯坦生活一个半世纪,但他们一直将汉语视为传承。在日常生活中,他们沟通交流都是用“陕西话”,这为阿知的翻译工作打下了基础。“我们都努力学好中文,常常把‘你好’‘谢谢’挂在嘴边,加入‘中国项目’成为我们就业的‘优选项’”,阿知说道。

“因为生活在农村,基础设施条件更差,电力供应不稳定。每年冬天是停电最多的时候,平均每隔五、六天就要停一次电。每次停电短则三、四小时,长则七、八小时,甚至更长,而冬天的最低气温可达零下三十度,为了顺利过冬,每年冬天快要来临的时候,我都会前往附近的镇上购买天然气、蜡烛和柴禾,为过冬做好充足的准备。”阿知讲到。

他现在希望的就是发电站早日建成,大家能够有充足、稳定的电可以使用,家人不再遭受停电带来的困扰。同时,他还希望孩子长大后能去中国留学,继续学习中文,他也想回自己的“老家”陕西看看。

“无数铃声遥过碛,应驮白练到安西”,千年之前古丝绸之路的盛况犹在眼前。“一花独放不是春,百花齐放春满园”,紧跟“一带一路”倡议,五局的建设者们远在海外,以更加高远的视野、更加凝聚的力量、更加稳健的步伐,逐步打破传统地理、空间的限制,开辟合作互融、互利共赢新局面。(三公司西南公司 刘思思 潘小勇)
