“无论白天黑夜,只要我们有需求,你们总是第一时间到场解决问题,这种较真认真的精神,值得我们学习!”11月初,二公司合肥轨道交通7号线三工区项目收到安徽送变电工程有限公司送来的锦旗。自徽富路站管线迁改启动至今,项目已收到5面锦旗,2封感谢信,生动诠释了“优秀团队,信和天下敢为先;质量标兵,城市建设贡献者”的卓越风采。
从遇到“卡脖子”难题到迎刃而解,从困难重重到有序推进。项目部在省府板块核心位置“螺狮壳里做道场”,与时间赛跑,不到三个月完成电缆、水管、燃气管道的迁改工作,成功击退徽富路站主体施工“拦路虎”。项目负责人闫实如此解释:“逢山开路、遇水架桥,有不达目的不松劲的韧劲,也有不到黄河心不死的决心,这就是我们的成功秘诀。”
敢于较真,击鼓奋楫迎难上

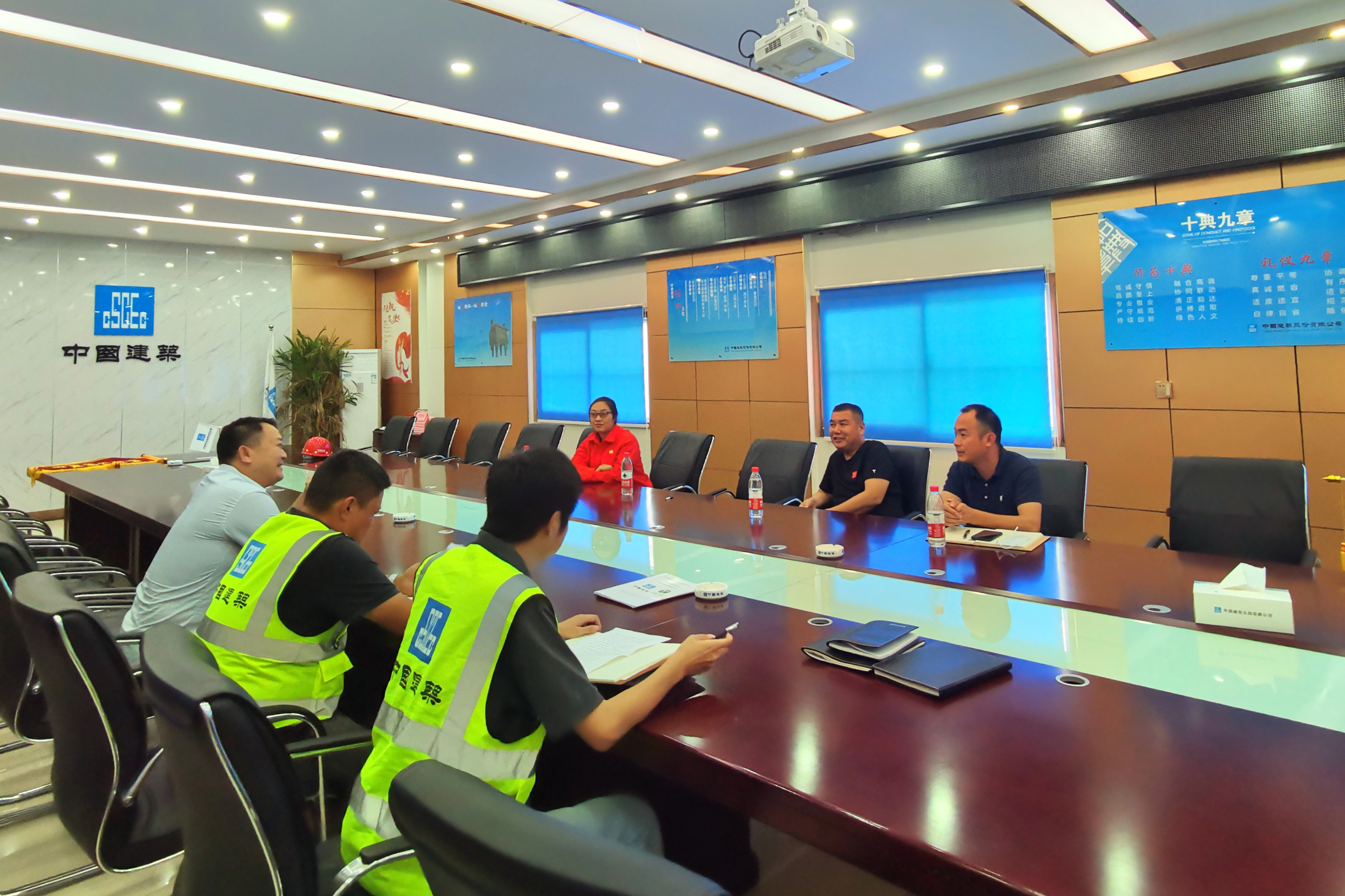

项目与合作单位召开碰头会
时间回溯至2021年8月,合肥轨道交通7号线三工区项目进入徽富路站主体结构桩基施工阶段,首要任务是解决“地下问题”,必须将自来水主管道、中压燃气主管道以及20根地埋电缆进行迁改后,方能进行后续施工,否则影响车站主体施工进度。
徽富路站是7号线与S1号线T型换乘站,地处合肥市滨湖新区省府板块核心位置,全长293米,宽22.7米,周边省政府、省住建厅、省科技厅以及近千家民用及商业用户林立。要在人口密集的核心地段凿地挖线,施工难度堪比“蜀道难”。特别是即将迁改的DN300自来水管道和DN200燃气管道为省政府、省住建厅、省科技厅专用管道,强电线缆涉及省住建厅、省科技厅、市住建局、省直医院、浦发银行、中国人寿等多条专用电缆,迁改时停电、停气、停水限制条件多,协调难度极大。
“报告!自来水管线迁改,需分别在车站东南西北四个方向进行同时勾点作业,施工点位多、难度大。”
“当前正值梅雨季节,市住建局2根10千伏电缆防洪排涝专用电缆不允许停电,方兴社区医院专用电缆设备正值疫苗接种关键时期,同样不具备停电条件。”
“DN300和DN200两条燃气管线是紫云路和徽富路主燃气管道,需要带压不停输迁改,按照供气要求,必须一天内完成徽富路站东南西北四个方向管线割接施工,这可是场‘大考’。”
困难接踵而来,让项目部“压力山大”,很多同志都皱起了眉头,协调会上,有些同志建议,先迁改部分管线,其他管线等施工时再迁改,项目负责人闫实当即否决:“这是一种逃避,既增加施工风险,又可能影响进度,必须全部迁改完再施工。”驻点项目的公司副总经理刘建华斩钉截铁:“管道迁改是头‘拦路虎’,但我们要有‘打虎上山’的决心,务必在中秋节前后完成迁改,标准要高、影响要小、速度要快!”
公司领导铿锵有力的话语,既是“军令状”,又是“强心针”,激励着项目团队奋力向前。项目部第一时间召开管线迁改工作会,通过桌面推演、梳理难点、打通堵点,不断优化改进设计方案,严格排兵布阵,组成管理技术组、工程协调组、后勤保障组,其中管理技术组负责迁改方案拟制和计划制定审核,尽可能减少迁改影响范围;工程协调组负责前期施工场地准备和迁改时的配合施工;后勤保障组负责做好沿线用户的对接和走访。大家各司其职,分头破解制约因素,拿出实招硬招啃下“硬骨头”。
善于认真,全力以赴促执行

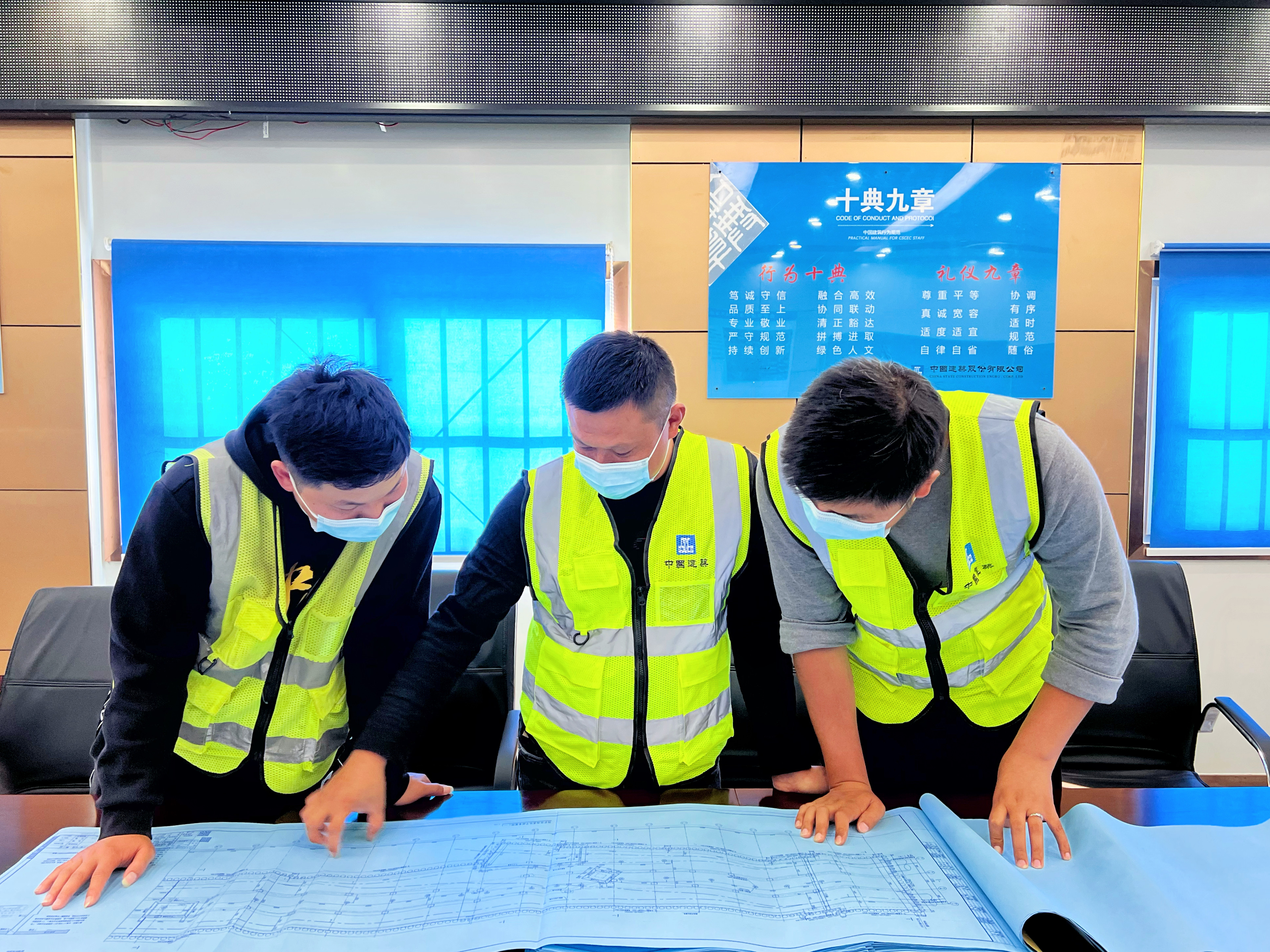

共同研究图纸
欲善其事,计划先行。项目部制定了详细的管线迁改计划,列定施工、协调、保障三大类共20条计划,33条措施,通过定人、定责、定时限推动工作进展。每天晚上开会复盘讨论,实施动态调整。在计划牵引下,项目部如同一台精密机械,全体员工听指挥,心往一处想、劲往一处使,高效执行各项指令,各线条同频共振,抽丝剥茧始得玉成。
燃气管道迁改涉及省政府、省住建厅、省科技厅以及近千家民用及商业用户,体量大、时间紧。项目部把燃气管线迁改作为“头号任务”,会同合肥中石油昆仑燃气有限公司,开展现场核查、迁改方案制定、设计出图、复核等准备工作。燃气公司团队就地“驻扎”在办公区,与项目员工连夜看图纸、对方案、寻措施,常常为了某项任务施工时间安排和安全应急措施等问题,讨论到凌晨两三点,只为确保管线迁改万无一失。
项目负责人闫实、党支部书记曹诗泽发挥“党员先锋岗”带头作用,走访周边企事业单位,聆听各单位及住户需求,把“影响最小化”作为工作出发点,如主动进行设计优化,将盾构渣土出土位置从徽富路站变更到天津路站,避开休息时间施工;采用不停水降压方式勾点作业,将自来水管线迁改施工选在深夜进行;燃气管线迁改过程中,项目部与燃气公司协调,尽可能为沿线单位预留餐饮准备时间;强电线缆迁改时,项目把停电时间选在节假日,对于不允许停电的单位,为他们租用35千瓦发电机,确保电力供应不中断。期间,工程协调组提前开挖沟槽、复测标高,为迁改施工做好准备。后勤保障组挨个走访,取得受影响单位、用户的理解和支持。曹诗泽说:“施工困难再多,协调难度再大,只要善于认真、尽心竭力,问题总能迎刃而解。”
善作善成,开花结果鼓干劲

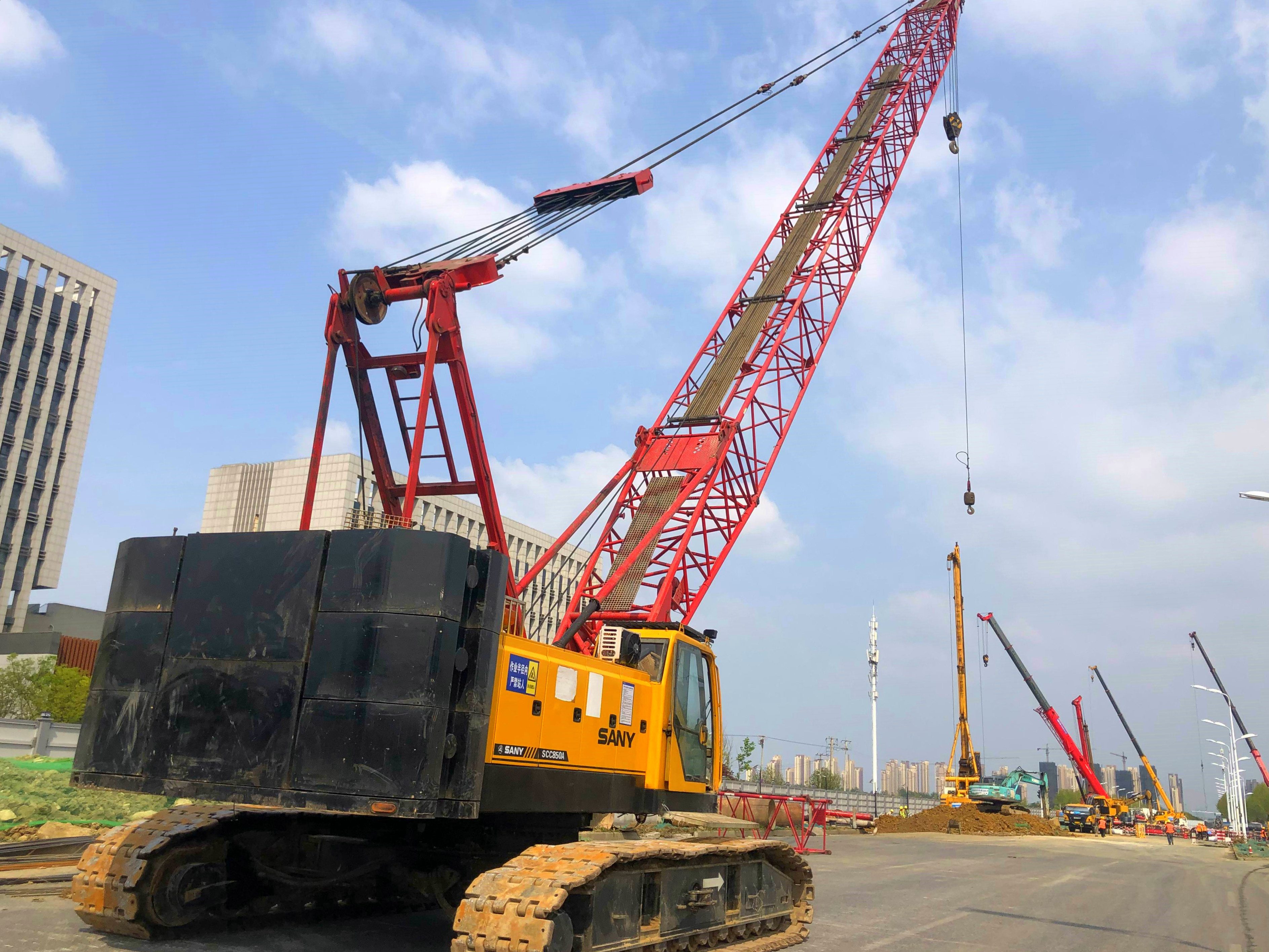

施工现场
艺精心更苦,何患不成功!项目团队践行“信和天下、敢为人先”的企业品格,时刻在心中揣着“硬度计”和“弹簧秤”,用“硬度计”衡量较真态度的硬度,用“弹簧秤”称量认真作为的力度,面对逆境不逃避、不放弃,管线迁改工程大踏步推进。
9月3日,徽富路站南端17根地埋10-20千伏电缆迁改完成;9月5日,方兴社区医院专用电缆不停电迁改完成;9月8日,徽富路站最后一根地埋强电切割作业完成,在一期工程总承包项目部7个站点中,率先完成电缆迁改施工;9月15日,项目部协同自来水公司连夜降压不停水作业,顺利完成DN300和DN600的自来水管迁改施工。
中秋节前夕,燃气管线迁改进入冲刺阶段,项目部联动中石油昆仑燃气、立安燃气等单位,利用“窗口期”快速推进中压燃气管道停气迁改。由于施工占据小半幅车道,项目每天安排专职交通疏导员,在主要路口进行交通疏导,缓解拥堵问题。在保证质量和安全的前提下,做细做实前期准备工作,于18日一天内完成徽富路站管线迁改。经检漏、置换合格后,当晚9时恢复供气。未来得及稍作歇息,项目团队一鼓作气,在9月底将管线迁改开挖的沟槽全部回填完毕,不再对周边政府机构、企业和住户造成影响。
功成之际,合肥中石油昆仑燃气有限公司向项目部赠送一面“树立工程标杆,彰显央企担当”的锦旗,纪念双方的良好合作。10月9日,安徽省住房和城乡建设厅发来表扬信,指出项目团队面对地理位置复杂、交通疏导压力大、管线迁改难、渣土运输不便等难题,积极为周边单位排忧解难,体现了高度的社会责任感和为民办实事的情怀。项目负责人闫实坦言:“如果不是项目团队践行‘领导较真、员工认真’,在挫折面前拧成一股绳,就不会有这次的圆满成功。这一战,每个人都是英雄!”
得益于管线迁改顺利完成,徽富路站主体施工大干快上,生产建设提速提质。截至10月底,围护结构全部完成,963根桩基施工全部完成,主体结构基坑开挖即将见底。下一步,项目将继续攻坚克难,勠力同心加油干,圆满完成合肥轨道交通7号线建设任务,为合肥市“大湖名城、创新高地”建设贡献新作为。(曹诗泽、徐毓婷)
